Gestão Estratégica de Projetos: Aplicação de Dashboards Inteligentes

Gestão Estratégica de Projetos: Aplicação de Dashboards Inteligentes

No contexto industrial, especialmente em empreendimentos de alta criticidade como paradas de manutenção, a gestão integrada de dados e cronogramas é fator determinante para o sucesso da operação. Nesse cenário, ferramentas como o Power BI® e o MS Project® não são apenas diferenciais — são indispensáveis. A combinação entre essas soluções potencializa o gerenciamento de escopo, prazo, custo e recursos, com foco em previsibilidade e eficiência operacional. Confira a seguir as vantagens estratégicas dessa integração.

Business Intelligence e Power BI®: a inteligência por trás da informação

Business Intelligence (BI) é o termo utilizado para descrever processos e ferramentas voltadas à coleta, organização, análise e visualização de dados, permitindo transformar informações brutas em insights estratégicos. O Power BI®, ferramenta da Microsoft, é uma das soluções mais robustas do mercado nesse sentido: permite a criação de dashboards interativos, geração de relatórios em tempo real, integração com diversas bases (como Excel, bancos SQL, ERP, entre outros), além de contar com recursos de governança de dados e segurança em nuvem.

No planejamento industrial, o uso do Power BI® permite ao gerente monitorar o desempenho do projeto em tempo real, cruzando informações de cronogramas, recursos, custos, indicadores de produtividade e ocorrências operacionais. A visualização centralizada e dinâmica da apresentação da obra ou parada torna a tomada de decisão mais assertiva e fundamentada.

Power BI® como diferencial em paradas industriais

As paradas programadas — frequentemente críticas para manutenção, inspeção e melhorias — requerem precisão, comunicação clara entre stakeholders e controle rigoroso de recursos. O Power BI® entra como peça-chave neste processo. Por meio da sua capacidade de integração, é possível consolidar dados oriundos de diversos sistemas (MS Project, ERP, controle de acesso, logística, suprimentos) em um único painel visual.

Com isso, riscos como falta de materiais, atrasos por indisponibilidade de equipes, uso incorreto de EPIs, entre outros, podem ser antecipados e mitigados. Além disso, o BI auxilia no acompanhamento do avanço físico do projeto e da produtividade da equipe, disponibilizando dashboards atualizados que permitem a identificação rápida de desvios em relação à linha de base.

MS Project®: a espinha dorsal do cronograma

O MS Project®, por sua vez, é a principal ferramenta para gestão de cronograma e controle de atividades em projetos complexos. Compatível com as melhores práticas descritas no PMBOK®, ele oferece funcionalidades que permitem ao gerente de planejamento:

  • Estruturar a EAP (WBS): decompondo o projeto em pacotes de trabalho e atividades, facilitando o controle técnico;
  • Sequenciar atividades com lógica de precedência e definição de leads e lags;
  • Atribuir e nivelar recursos, evitando sobrecargas e garantindo o uso eficiente da mão de obra e equipamentos;
  • Atualizar o progresso das tarefas com base em percentuais concluídos, trabalho restante e duração real;
  • Criar linha de base (baseline) e comparar o planejamento com a execução, identificando impactos em tempo e custo;
  • Emitir relatórios e cronogramas visuais, como o gráfico de Gantt, que são cruciais para comunicação com stakeholders técnicos e não técnicos.

Integração Power BI® + MS Project®: previsibilidade e controle total

A combinação entre o MS Project® e o Power BI® ocorre na interseção entre planejamento e análise. O cronograma gerado no MS Project® pode ser exportado e parametrizado em modelos analíticos no Power BI®, permitindo a criação de painéis gerenciais com indicadores como:

  • Percentual de avanço físico vs. planejado;
  • Desvio de prazo por atividade ou pacote de trabalho;
  • Indicadores de produtividade por frente de serviço;
  • Curva S de progresso;
  • Projeção de término com base em tendências históricas;
  • Análises de criticidade e caminho crítico (CPM) visualizado em dashboards.

Exemplo: Parada de Manutenção em uma Planta Química

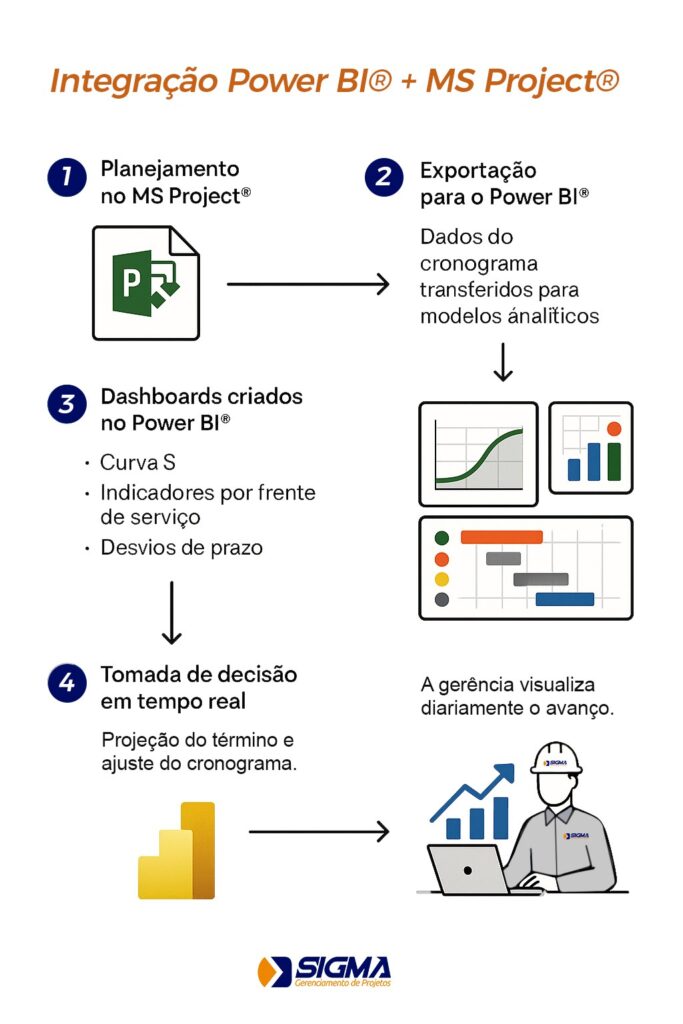

1. Planejamento no MS Project®:

  • O engenheiro de planejamento cria o cronograma detalhado da parada no MS Project®.
  • As tarefas são organizadas por pacotes de trabalho: mecânica, elétrica, inspeção e instrumentação.
  • Cada atividade tem duração, recursos e predecessores definidos.
  • O cronograma gera um caminho crítico (CPM) e marcos de controle.

2. Exportação para o Power BI®:

  • Os dados do cronograma são exportados em formato Microsoft Access Database (.mdb), XML ou Excel.
  • Quando utilizado em conjunto com o Project Web Access (Project Online), a conexão é realizada por meio do feed OData.
  • Um modelo no Power BI® lê os dados e cruza com bases adicionais (como produtividade, avanço físico e controle de segurança).

3. Dashboards criados no Power BI®:

  • Curva S com avanço planejado x realizado;
  • Indicadores por frente de serviço, como percentual de avanço;
  • Desvios de prazo por atividade com semáforos de criticidade;
  • Projeção de término baseada em tendências reais dos últimos dias;
  • Painel de segurança com EPIs registrados e acessos por área.

4. Tomada de decisão em tempo real:

  • A gerência visualiza diariamente o avanço.
  • Um desvio detectado no pacote elétrico aciona o replanejamento imediato.
  • O dashboard simula cenários com alocação de recursos extras para minimizar atrasos.

Benefícios percebidos:

  • Redução de 12% no tempo de parada comparado ao ano anterior.
  • Eliminação de retrabalhos com alertas antecipados.
  • Melhor alinhamento entre planejamento, execução e segurança

Essa integração não só proporciona transparência e rastreabilidade como também gera inteligência preditiva. Com os dados históricos acumulados, é possível aplicar análises estatísticas ou algoritmos de machine learning para antecipar gargalos e otimizar processos nas futuras paradas.

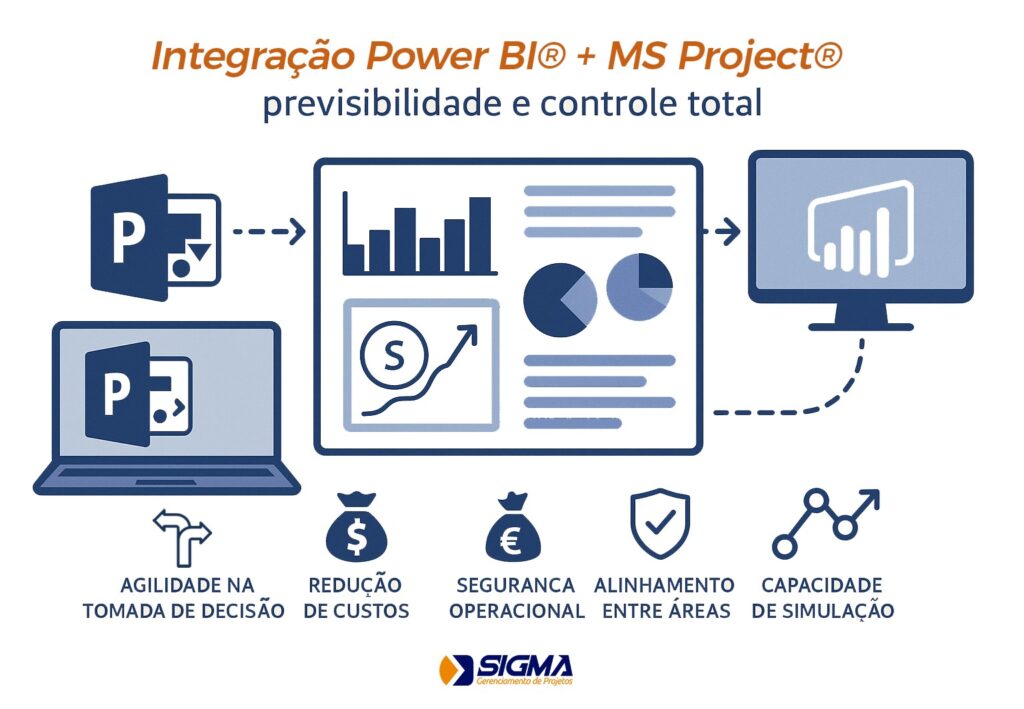

Vantagens estratégicas da combinação

  • Agilidade na tomada de decisão: dados disponíveis em tempo real para todos os níveis da gestão;
  • Redução de custos: eliminação de desperdícios e retrabalho via controle preventivo;
  • Segurança operacional: acompanhamento rigoroso de uso de EPIs, acessos, e cronogramas de manutenção crítica;
  • Alinhamento entre áreas: integração de informações de planejamento, suprimentos, segurança e produção em um único dashboard;
  • Capacidade de simulação: análise de cenários e replanejamento ágil em caso de desvios.

Conclusão

Mais do que uma combinação de ferramentas, MS Project® + Power BI® representa um diferencial competitivo para empresas que buscam excelência operacional, otimização de recursos e previsibilidade de resultados em paradas industriais e projetos de alta complexidade.

A Sigma Gerenciamento de Projetos oferece soluções integradas, metodologias consolidadas e suporte técnico especializado para organizações que desejam elevar o nível de maturidade em planejamento e controle. Fale com um de nossos especialistas e descubra como transformar dados em decisões estratégicas — e decisões estratégicas em grandes resultados.
